主要事業の実績(令和4年度)
広報ID1046418 更新日 令和5年12月4日 印刷
実績概要
施設などの整備を伴うハード事業93事業のうち、令和4年度までに91事業に着手し、事業着手率は97.8%となります。また、令和4年度までに75事業が完了し、事業完了率は80.6%となります。
令和4年度までの実績累計額は約907億325万円(うち令和4年度分は約23億3,058万円)となり、計画額(約916億円)に対する事業費ベースでの執行率は99.0%となります。
実施した主な事業としては、盛岡地域では広域的な交通を促進する都市計画道路の整備、玉山地域では道の駅設置事業や、玉山歴史民俗資料館・石川啄木記念館整備事業があります。
なお、令和4年度に完了した事業は、次のとおりです。
完了事業(3事業:玉山地域)

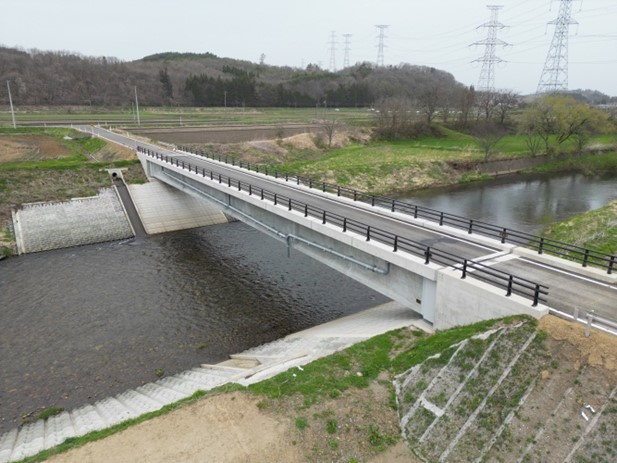

農免農道整備事業 巻堀2期地区
農道の整備
整備概要
延長 442.0m 橋りょう(巻堀橋)49.7m
事業期間
平成24年度から令和4年度まで(新市建設計画期間内)
総事業費
約8,543万円(うち合併特例債5,840万円、地方債2,120万円)
位置
巻堀字巻堀地内外
写真

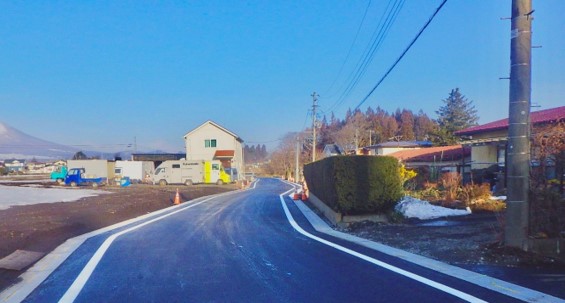

渋民駅北地区整備事業
渋民駅北地区内の道路整備等
整備概要
第1・2工区(道路改良:市道舟田西4号線)延長340.0m 幅員6.0m(歩道なし)
第3工区(側溝改修:市道舟田一本木線)延長430.0m(両側)
事業期間
平成28年度から令和4年度まで(新市建設計画期間内)
総事業費
約1億5,015万円(うち国庫補助4,515万円、合併特例債8,690万円、地方債1,280万円)
位置
下田字陣馬地内
写真

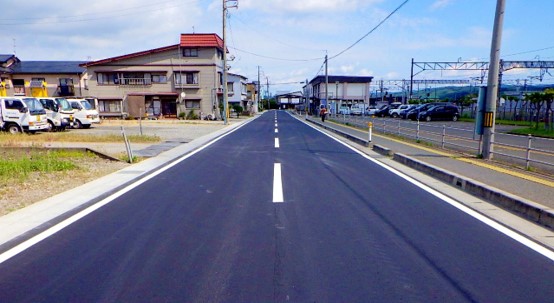

好摩駅西地区整備事業
好摩駅西地区内の道路整備等
整備概要
第1工区(舗装補修・側溝改修:市道駅前北線)延長130.0m
第2工区(転落防止柵・舗装補修:市道好摩北2号線)延長 340.0m
第3工区(舗装補修・側溝改修:市道好摩永井線)延長510.0m
第4工区(転落防止柵・舗装補修:市道好摩北2号線)延長 464.0m
事業期間
平成28年度から令和4年度まで(新市建設計画期間内)
総事業費
約1億1,666万円(うち国庫補助1,436万円、合併特例債6,790万円、地方債2,840万円)
位置
好摩字夏間木地内
写真
関連情報
よりよいウェブサイトにするために、このページにどのような問題点があったかをお聞かせください。
このページに関するお問い合わせ
市長公室 企画調整課
〒020-8530 盛岡市内丸12-2 盛岡市役所別館8階
電話番号:政策調整係019-626-7534、計画経営係019-613-8394、統計調査係019-613-8397 ファクス番号:019-622-6211
市長公室 企画調整課へのお問い合わせは専用フォームをご利用ください。
